Ritning: Här finns en zoombar ritning över hela ledningssystemet. September 2011 Tanums kommun har från 1/9-2011 övertagit vår VA-anläggning och den ingår nu i det kommunala verksamhetsområdet. Det innebär att varje fastighetsägare framledes kommer få en räkning på VA-avgiften från kommunen (via Rambo). Blir det något fel på ledningsnätet ska det anmälas till kommunens VA-avdelning. Ledningar på egen tomt ansvarar vi som tidigare sjäva för.
Juni 2011 Tanum har äntligen gett klartecken och tidplan för övertaget av VA-systemet. Planen är att det ska vara genomfört under september i år. Mer info om detta på årsmötet. Februari 2011 - Beslut om övertag Äntligen har Tekniska nämnden i Tanum fattat beslut att enligt vår ansökan överta VA-anläggningen och införliva den i det kommunala verksamhetsområdet. Beslutet finns att läsa här. Någon tidpunkt för övertaget är ännu ej satt och en del teknikaliteter i vår pumpstation återstår att lösa. Konsekvensen blir att framgent kommer varje fastighetsägare att få en faktura från kommunen på VA-avgiften. Tanum kommer också att ansvara för hela VA-nätet fram till respektive tomtgräns. Vi behöver inte längre avsätta medel för framtida underhåll eller ha beredskap för reparationer, läckor mm. Skönt! Januari 2010 - Ansökan om kommunalt övertagande ingiven En ansökan har nu lämnats till Tekniska nämnden i Tanums kommun där vi anhåller om att vårt VA-nät övertas av kommunen och införlivas i det kommunala verksamhetsområdet. Beslut om att göra denna ansökan fattades ju på årsmötet 2009 och bakgrunden är att det är ett stort ansvar såväl ekonomiskt som tekniskt att driva hela vårt VA-system som även inkluderar en avloppspumpstation. För framtida underhåll måste dessutom avsättningar göras om vi ska ha kvar nätet i egen regi. Vidare är det idag en rätt omfattande administration att sköta avläsningar, utdebiteringar och konverteringar av u-sep mm. För att få en mer bekväm, trygg och framtidssäker lösning fattade årsmötet alltså beslutet att låta lämna in en ansökan om att överlåta vår VA-anläggning till Tanums kommun. Om så sker innebär det att varje fastighetsägare framgent kommer debiteras brukningsavgiften enligt Tanums gällande VA-taxa. Detta görs då på den räkning vi idag får för renhållning. Kommunen ansvara för nätet fram till servisventilen i tomtgränsen och vi får själva ansvara för ledning på egen tomt precis som idag. De avgifter som kommer gälla enligt 2010 års VA-taxa om vi får ett kommunalt övertagande är följande: Fritidshus betalar en årsavgift på 6.937:-. Avgiften inkluderar då förbrukningen, dvs Tanum gör ingen avläsning av vattenmätaren på fritidshus. Har man urinseparering betalar man halva avgiften Är man åretruntboende (=mantalsskriven på fastigheten) är avgiften 5.221:- och man betalar dessutom 17:26 per kubikmeter förbrukat vatten. Avgiften för obebyggd tomt är 835:-. Kostnaderna till kommunen kommer öka jämfört med idag men det kompenseras av att vi inte behöver göra några ekonomiska avsättningar för vår anläggning och att vi dessutom kan minska kostnaderna för vår egen administration och bokföring om övertagandet går genom. December 2008 Även om våra vattenmätaren är "torrlöpande" dvs saknar glas över mätarhuset kan de frysa sönder om de står vattenfyllda i kallt utrymme vintertid. Sitter mätaren på frostkänsligt ställe stäng då servisventilen i marken vid tomtgränsen. Öppna också någon kran i huset så att vattnet i ledningarna lättare kan rinna ur servisledningen. Våra ventiler är självdränerande så att när de stängs rinner vattnet från servisledningen och huset ur ledningen baklänges. Om Du stänger servisventilen stäng inte de röda ventilerna på vattenmätarkonsollen för då blir det vatten stående kvar i mätarhuset som i olyckliga fall kan frysa. Då urinseparering numera inte är ett absolut krav är det nu möjligt att ändra metod. Vill man konvertera från urinseparering till konventionellt WC måste detta meddelas föreningen som sedan meddelar Tanums kommun för justering av vår VA-räkning.. Motsatsen är givetvis också möjlig och man får då en reducerad VA-avgift. Vattenmätarställningen avläses av föreningen och det görs avstämning per 1/7 varje år. Saknas fungerande vattenmätare debiteras förbrukning motsvarande medelvärdet av de fem högsta förbrukarna. Att tömma urintank kostar för närvarande (2008) 1.019:- och utförs via Farmartjänst i Lur 0525-24918 Augusti 2007 Projektet nu i hamn och avslutat. Vattnet smakar gott. Allt är förhoppningsvis frid och fröjd. Livslängden för själva rörsystemet ska vara minst 50 år. Vi kommer ändå behöva avsätta medel för drift, underhåll och eventuella reparationer av anläggningen. Juli 2007 Efter en andra besiktning 28/6 konstaterades att det endast återstår en del justeringar av diken och slänter vid vägtrummorna. En del återställningsarbeten längst i norr mittemot Brevig kvarstår också liksom att en del grushögar längs vägen ska städas undan. Ytterligare några stenar ska tas bort och markområdet runt tennisbanan ska snyggas till när containern är borta. På grund av sjukdom har det dragit ut på tiden och man kommer slutföra dessa arbeten under första veckan i juli. Vägsträckan från asfalten fram till brevlådorna som vi delar med Vallbostrands vägförening kommer asfalteras under augusti månad då slitaget är stort och vägen svår att hålla bra. Juni 2007 Alla fastigheter inkopplade och området slutstädas. Vägarna är grusade och ska saltas innan midsommar för att binda dammet. Eventuella synpunkter på återställningen måste framföras till styrelsen innan 29:e juni då vi avslutar entreprenaden med en sista besiktning. Slutbesiktning 2007-04-02 Hela VA-systemet är nu slutbesiktigat och det blev väl godkänt. Kommunen har också godkänt hela anläggningen för permanent drift. Hela systemet har blivit inmätt och en digital ritning kommer upprättas för alla ledningar och brunnar. De små stolpar ni ser här och var är avståndsmarkeringar till brunnar och serviser så man ska kunna hitta dem i naturen. Allt är gjort enligt kommunal standard och vår förhoppning är ju att kommunen så småningom kan överta systemet. Vi har nu ett robust och välbyggt VA-nät som kommer stå sig i många år. Fortfarande återstår en hel del arbete med rensning och finjustering av området och vägarna. Under april-maj kommer man i första hand att arbeta med inkoppling av de hus som helt saknar vatten. Därefter kommer de som har provisoriska ledningar få dessa permanentade. Under maj-juni kommer slutarbetena på mark och vägar att göras. Idag ligger ett grovt makadamlager på en del vägavsnitt som sedan kommer täckas med en finare yta. Vi väntar också på att flismaskinen ska komma och tugga i sig de stora högar med ris och grenar som nu ligger här och var. Målsättningen är att alla tunga arbeten ska vara avslutade till midsommar men det är fortfarande oklart om exakt slutdatum för hela projektet. De som inte har hämtat ut vattenmätare uppmanas göra detta och låta rörläggaren eller Roy/Lennart montera den. Kostnaden för mätaren är 1000:- och den kommer debiteras på årets uttaxering. Hur ansluter jag mitt hus ? På denna sida finns fortlöpande info om inkoppling mm Byggmöte 2006-12-27 Alla rör ligger nu nedlagda och tack vare att december var lite mindre regnig har arbetet gått bra. Nya diken, dräneringsbrunnar och vägtrummor har anlagts på flera ställen och blivit hårdtestade under novemberregnen. Nu återstår att provtrycka och TV-filma den norra etappen av rörledningarna. Vidare ska vägarna justeras och byggas upp. Först läggs ett grövre lager som packas och får sätta sig. Senare i vår läggs ett finare slitlager som blir mer cykel och barfotavänligt. Berglagret nedanför Östling kommer att fraktas bort och marken återställs till den gamla nivån. Inget ingrepp har gjorts i naturvårdsområdet som är utmärkt med stakkäppar. Resterande grushögar i södra delen av området kommer också att jämnas till eller köras bort. Vägen mellan Brevig och Toppstugan kommer att höjas ca 75 cm för att få fall och skydd för ledningen. El och teleledningar kommer att läggas under januari och Fortum plockar då ner de gamla luftledningsstolparna i området. De hus som har sprängbesiktigats tidigare kommer också att efterbesiktigas under januari. Vi planerar att kunna genomföra en slutbesiktning under februari förutsatt att kung Bore inte kommer på besök då. Det blir vår projektör Ulf Mühlenbock som kommer vara besiktningsman tillsammans med Tanums kommun och vår kontrollant Dan. Efter godkänd besiktning löper en garantitid på ett år. Vi räknar med att det ska finnas vatten även i norra delen av systemet och att avloppspumpstationen ska vara i drift under februari om inget oförutsett inträffar. Bengt Jonsson kommer vara kvar hos oss under februari och mars som teknisk resurs när Roy&Lennart kopplar in husen allt efter era beställningar. Anders har tagit fram en bra vattenmätare som föreningen kommer köpa in och tillhandahålla för självkostnadspris. Priset inte klart i dagsläget. Sammanfattningsvis tycker vi i arbetsgruppen att projektet gått bra och att entreprenören genomfört det på ett tekniskt vettigt och kostnadsmässigt bra sätt. Det var ändå rätt tuffa och okända förutsättningar med bl.a. mycket berg och besvärligt väder att kämpa med. Vi hoppas nu att slutbesiktningen går bra och att vi kan dricka av det goda vattnet nästa år och sedan spola i våra toaletter. Byggmöte 2006-11-20 Det som nu återstår är sträckan från Tranell och nerför Hedenstedt-backen till Östling. Pumpstationen är på plats nere vid Östling. Mycket regn under november försvårar arbetet. Nya diken och ny vägtrumma har anlagts vid tennisbanan. En separat dräneringsledning kommer också att läggas för att fånga upp vatten vid Tranell/Olofsson och leda detta ner förbi Bjernstam. Målet att rörläggningen ska vara avslutad till årsskiftet hoppas man ändå kunna hålla trots allt vatten. Efter årsskiftet kommer slutbesiktning och justering av vägar och naturmark att göras. Vattenmätare kommer köpas in centralt men ska bekostas individuellt. Varje fastighet ska ju ha en mätare enligt förrättningsbeslutet. Elen för de som haft avbrott kommer att kopplas in under december. Kontrollera gärna att er anslutning fungerar då serviskablar kan ha skadats under arbetet. Beträffande vår ekonomi så har vi efter inbetalningarna nu kunna amortera av hela vårt kreditiv i sparbanken och ligger i dagsläget med ett tillgodohavande på ca 2 MKr Återstår att bekosta är slutbetalning till kommunen av resterande anslutningsavgifter samt ytterligare 2-3 månaders arbete för entreprenörerna. Det är i dagsläget svårt att avgöra om den preliminära inbetalningen kommer räcka men vi ligger hyfsat bra till enligt kassörens ekonomiska prognos. Nästa byggmöte blir den 27/12. Byggmöte 2006-09-11 Forsellbacken klar - lite berg på denna sträcka. Under september schaktas för ledning i vägen från Bjernstam-toppstugan och söderut mot Bjernstam/Forsell-korsningen. Elledningen går i vägen och måste flyttas undan när det ska sprängas. Vi får räkna med längre strömavbrott under september och oktober. Man kan inte ha frysen på i stugan då. Vägarna kommer inte heller vara körbara med bil under denna tid. Pumpstationen som ska ligga nere vid Malmqvist/Östling är beställd och provgrävning visade att vi slipper berg och sprängning där den ska sättas ner. Ledningen upp mot Boström/Cappelen-Smith påbörjad. I övrigt löper arbetena som planerat och målsättningen är att anläggningen ska vara klar före jul. | |||||||||||

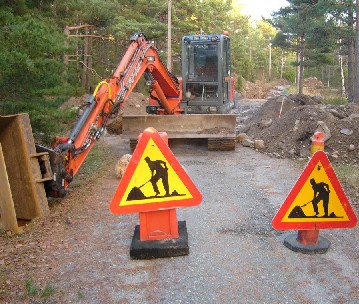

Byggmöte 2006-06-05 Under juni kommer strandvägen och backarna mot öster att iordningställas. Strandvägen ska vara helt farbar innan midsommar. Så snart kommunens entreprenör är klar borta vid asfaltvägen kommer vi kunna koppla över till kommunalt vatten och få möjlighet att lämna avlopp. Samtidigt kommer också de nya el och teleledningarna att kopplas in. Exakt tidpunkt ej klar med det ska vara klart innan innan midsommarhelgen. Innan övergången ska ledningarna provtryckas och vattenprov tas. Vi får räkna med vissa avbrott i vatten, el och tele i samband med omläggning och provning. Alla vägar ska sladdas (jämnas till) och saltas så att dammet binds. Stora naturstenar kommer placeras ut och har Du synpunkter på återställning av natur i Ditt närområde kontakta John Forsell. Arbetet med etapp 2 kommer starta runt 15 augusti och man börjar då längst bort i norr vid Brevig/Andersson. Etapp1 färdigkopplad 19:e maj och vatten från pumpstation vid tennisbanan påsläppt. Avtal träffat med kommunen vilket innebär att vi betalar anslutningsavgifterna för etapp 1 i mitten av juni och får då tillgång till kommunalt vatten&avlopp Bankkreditivet utökat för att täcka kostnaden. Byggmöte bokat 5:e juni. Provisoriska kopplingar är nu dragna till våra hus. Vatten från Romleborgs-bunnen kopplas in när rörnätet är provtryckt dock senast till Kr. Him-helgen. Den 15:e juni då kommunens nät ska vara klart planerar vi att gå över till kommunalt vatten och det ska då även gå att koppla in sig på avloppssystemet. Observera att vattentrycket i det kommunala systemet är betydligt högre varför man bör vara vaksam med gamla rör och kopplingar så inget springer läck när trycket ökas. Vi kommer förvarna innan övergången. Under maj kommer schakt för el och tele att göras och sedan kommer vägarna att finplaneras och naturmark att rensas och återställas. Slutlig vägbeläggning kommer läggas efter nästa vintersäsong då det alltid blir sättningar efter vinter och tjällossningen. Provisoriska vatteninkopplingar kommer göras så att vi får vatten i husen till Kr Him-helgen. Detta antingen via koppling till gammal servisledning eller via tillfällig slang på marken fram till huset. Byggmöte 2006-04-10 Tjällossning samt mycket vatten har gett en del problem. Kompletterande diken och trummor har fått anläggas för att leda undan vatten. En extra dagvattenledningen kommer läggas från Söderlund och ner mot Friberg/Olsson för att ta hand om vatten från berget som annars rinner ner i rörgraven. Ledningsnätet i stort färdigt fram till Holmberg/Forsell-korsningen. Under april/maj kommer el/tele ledningar läggas och vägarna ska justeras. Anslutningen till kommunens pumpstation vid Billing kommer också att göras. Under tiden 15 juni -15 aug ska inga tunga arbeten utföras i området. Tidpunkt för inkoppling av vatten fortfarande oklar i väntan på besked om när kommunen kan leverera vatten. På mötet diskuterades betalningsplanen med kommunens samt finansieringsplanen med bankens respektive representanter. Byggmöte 2006-03-03 Arbetet fortskrider enligt tidsplan. Större grävmaskin är inkallad. Tjälen är bitvis djup och arbetet koncentreras på de bergiga partierna i väntan på tjällossning. Rörläggning på strandvägen görs under mars. Vägarna bör vara igenlagda och farbara till påsk men tveksamt om vi kan få fram vatten pga den kalla vintern. Kommunens ledning och pumpstation för oss är under byggnad nu av entreprenören Grimsrud AB. Förhandling pågår med kommunen att få ansluta vårt nät i två etapper men hittills har vi fått negativa besked. Får vi ingen lösning måste vi betala hela anslutningsavgiften på totalt 1,8 mkr för samtliga fastigheter, även de icke anslutna direkt i vår. Nästa byggmöte blir 2006-04-10. Byggmöte 2006-01-30 Genomgång av läget visade att byggtakten är något långsammare än vi först beräknat beroende på betydligt mer berg än förväntat. Tidplanen är nu att rören på vägarna upp mot Lantz/Söderlund ska vara lagda under februari. Strandvägen bort till Östman/Karlsson klar till april och sträckan bort till Forsell/Holmberg klar till juni. Vatten kommer kopplas från Romleborgsbrunnen till det nya ledningssystemet så att vi får vatten till våra hus i vår. Kontakt har tagits med Bullarens Rör (Björne&Mattias Norrman) för hjälp med VVS-arbeten i våra fastigheter. Nästa byggmöte 2006-03-03 Under slutet av januari påbörjades etappen bort mot stranden (Hedenstedt-Karlsson/Östman) Tyvärr stötte man på berget strax under vägbanan även på detta avsnitt. Bildbevis. Mera sprängning således. Fortum har fällt en del träd på sträckan mot tennisbanan (Sörebö-Holmberg) där VA-ledningen kommer gå vid sidan av vägen strax under elledningen Bygget fortskrider i vinterskrud och under januari läggs rör på sträckan brevlådorna till anslutningspunkten. Diskussioner pågår med el-och-telefolket om att få ner deras ledningar i marken samtidigt Byggmöte 2005-12-12 Anders och Martin träffade entreprenör och kontrollant i ett första byggmöte uppe på Resö. Det är full fart nu och mycket bergsarbete på sträckan upp mot Lantz/Söderlund. Vi tycker att arbetet löper på bra och vi har nu fått en mycket bra kompetens i den nya arbetsledaren Bengt Jonsson (f.d. Skanska med gedigen erfarenhet från just sådana här projekt)
Vad man nu kan bedöma kommer ledningsnätet kunna vara klar fram till tennisbanan (Bjernstam-korsningen) till maj/juni. Under sommaren görs ett uppehåll med de tyngre arbetena och vi kan då få hjälp med servisledningar på enskild tomtmark mm. Återstående bit från Bjernstam och norrut samt ner för backen mot Sandin/Malmqvist kommer troligen få byggas först nästa höst. Vi har medgivit en viss mellanlagring av stenmassor och utfyllnad i det sanka hålet nedanför Östling där pumpstationen ska ligga. Markägare och närmsta granne är informerade. Beträffande ledningsdragning på allmän mark och fällning av träd bistår skogskommittén via John Forsell. Särskild info ligger på sidan om grönområdet. Nästa byggmöte blir 2006-01-30.
Hade det varit bättre med elvärmt system? Nej - tre oberoende experter har förordat den lösning vi valt. (SWECO, Aqua Canale samt kommunen). Att bygga en stamledningen med konventionell teknik på frostfritt djup medför visserligen en högre anläggningskostnad men ger ett betydligt säkrare, underhållsfriare och enklare system. Att värma hela vårt långa stamnät som används ganska lite vintertid skulle ge en hög elkostnad. Lösningen med grunda rör hade för övrigt också krävt sprängning för att få fall och tillräckligt skydd för ledningen. Bygget nu (8:e nov) i full gång - vägen upp mot Lantz/Söderlund är avtäckt. Det visade sig vara betydligt mer uppstickande berg än vi räknat med så sprängningsarbetet blir mer omfattande här. Bildgalleri upplagt Diverse avbrott på väg, el, tele och vatten Tillträde till vissa hus inför sprängbesiktning behövs Klart med flytten av anslutningspunkten som nu läggs ca 30 meter norrut. Utsättning och byggstart sker nu under första veckan i november Spaden är tyvärr ännu inte i jorden då det uppstått oklarhet beträffande anslutningspunktens placering nere vid Vallbostrand. Markägare och kommun har lovat ge besked denna vecka (v.42) Avtalet med entreprenören har också fått kompletteras med prislistor och ytterligare anvisningar. Större krav på projektledning och tekniskt stöd har lett till att Bengt Larsson kommer att bistå med ingenjörskompetens. Undertecknat avtal nu på väg och vi hoppas då på grävskopornas snara intåg. Mötet i Håby = klart för byggstart ! 2005-09-26 Avtalet om anslutning nu tecknat med Tanums kommun - VA-avtalet 2005-09-20 I avtalets bilaga listas fastigheter med urinsepareringskrav. Tidigare web-info från september 2004-september 2005 |
